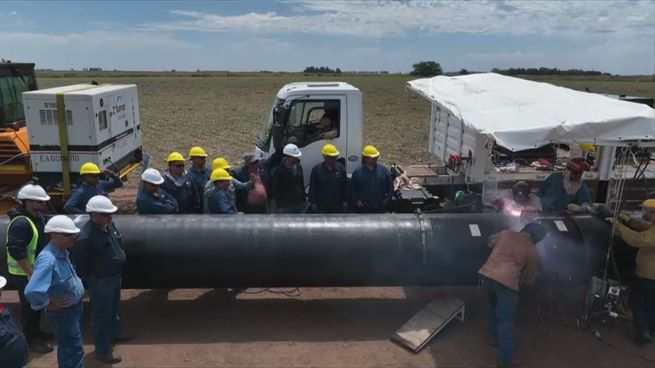

El Gasoducto Néstor Kirchner comenzará a operar el martes y se inaugurará el 9 de julio
[ad_1]

Cronograma de puesta en marcha del Gasoducto Néstor Kirchner
- 20 de junio | Habilitación y puesta en marcha de EMED Tratayén y habilitación del kilómetro 0 al 29.
- 25 de junio | Habilitación del kilómetro 29 al 61.
- 27 de junio | Habilitación del kilómetro 61 al 89.
- 29 de junio | Habilitación del kilómetro 89 a 145.
- 04 de julio | Habilitación del kilómetro 145 al 285.
- 08 de julio | Habilitación del kilómetro 285 al 570.
- 09 de julio | Inauguración oficial del primer tramo del Gasoducto Presidente Néstor Kirchner.
Fuente: Telam
